Baumaßnahmen in der Satower Straße

Zum gesamten Projekt "Satower Straße"

Es findet eine komplette Neuordnung der Medien Trinkwasser, Schmutzwasser, Regenwasser und Erdgas statt. Ziel ist, die vorhandenen Leitungskapazitäten an die gestiegenen Anforderungen anzupassen, die durch das permanente städtebauliche Wachstum der vergangenen Jahrzehnte im Bereich der Satower Straße entstanden sind.

Unter Berücksichtigung der Randbedingungen und örtlichen Gegebenheiten wird die gesamte Maßnahme in vier Bauabschnitten umgesetzt. Alle Bauabschnitte werden so geplant, dass die Beeinträchtigung für die Anwohnerinnen und Anwohner möglichst gering gehalten werden.

Erneuerung sämtlicher Versorgungsmedien in vier Bauabschnitten

Am 1. Juli 2020 begannen die Arbeiten der gemeinsamen Baumaßnahme von Nordwasser, der Hanse- und Universitätsstadt Rostock, den Stadtwerken und der WIRO mit dem Start des ersten Bauabschnittes zwischen Kiefernweg und Rennbahnallee. Dieser wurde im September 2022 beendet. Im Oktober 2022 folgten die Arbeiten des zweiten Bauabschnittes, welcher den Bereich ab Einmündung Kiefernweg bis zum Abwasserpumpwerk „Am Pingelsteich“ in Kritzmow umfasste. Auch im zweiten Bauabschnitt erfolgte eine komplette Neuordnung der Medien Trinkwasser, Schmutzwasser und Regenwasser. Planmäßig Ende Mai 2024 konnte die Satower Straße wieder für den Verkehr freigegeben werden.

Der Baubeginn des dritten Bauabschnittes beginnt am 19. August 2024. Hierbei werden Baumaßnahmen des Tiefbauamtes der Hanse- und Universitätsstadt, Nordwasser sowie der Stadtwerke Rostock umgesetzt. Der Abschnitt umfasst zum einen die Erneuerung der Leitungen im Kreuzungsbereich Satower Straße/ Rennbahnallee und in der Rennbahnallee bis zur Einmündung Damerower Weg sowie umfängliche Straßenbauarbeiten, allem voran die Umgestaltung des Knotenpunktes. Die Bauarbeiten sollen bis November 2025 abgeschlossen werden.

Der vierte und letzte Bauabschnitt schließt sich voraussichtlich nach dem notwendigen Ersatzneubau der Rennbahnalleebrücke an. Dabei wird der weitere grundhafte Ausbau der Satower Straße im Abschnitt zwischen der Einmündung der Rennbahnallee bis einschließlich Südring und weiterführend bis zur Mensa/Albert-Einstein-Straße in mehreren Teilbauabschnitten umgesetzt. Diese langfristige Grobplanung steht unter dem jeweiligen Vorbehalt der noch durchzuführenden Planungen, der Erlangung des Baurechtes für die Verkehrsanlagen und deren finanzielle Absicherung.

Dritter Bauabschnitt:  August 2024 – November 2025


Baubeginn: 19. August 2024

Häufig gestellte Fragen

Sofern die Müllabfuhr die Grundstücke nicht erreichen kann, wird die Baufirma die Mülltonnen zu einem zentralen Sammelplatz hin- und zurückbringen. Kennzeichnen Sie Ihre Mülltonne dafür bitte mit Ihrer Hausnummer.

Die Erreichbarkeit für die Rettungs- und Notdienste wird jederzeit gewährleistet sein.

Der Geh- und Radwegeverkehr wird während der Bauzeit weitgehend aufrechterhalten.

Im direkten Baustellenbereich der abschnittsweisen Vollsperrung ist eine Befahrung der betroffenen Grundstücke mit Kraftfahrzeugen nicht möglich.

In diesen Fällen ist eine gesonderte, rechtzeitige Abstimmung mit dem Baubetrieb möglich.

Es erfolgt eine Erneuerung der Fahrbahn der Satower Straße mit einer Asphalt-Oberfläche, die lärmmindernde Eigenschaften besitzt.

Die notwendigen Baukosten für die Herstellung jeweils eines Schmutz- und Niederschlagswasseranschlusses bis zu Ihrer Grundstücksgrenze übernimmt die Nordwasser GmbH. Benötigen Sie mehr als einen Anschluss, so tragen Sie für dessen Errichtung die Kosten.

Für die Herstellung der Trinkwasser anschlussleitungen wird gegebenenfalls – abhängig von Lage, Alter und Zustand der vorhandenen Anschlussleitung – ein Kostenersatz gegenüber dem WWAV fällig. Bleiben die vorhandenen Grundstücksanschlussleitungen weiter in Nutzung und erfolgt lediglich ein Umschluss auf die neu errichtete Ver- oder Entsorgungsleitung, ist dies in jedem Fall für die Grundstückseigentümer kostenfrei.

Um das Mischwassersystem zu trennen, bauen wir im öffentlichen Bereich für Schmutz- und Regenwasser separate Leitungen. Ihr bisheriger Mischwasseranschluss auf Ihrem Grundstück wird künftig als Schmutzwasseranschluss dienen und im Zuge der Baumaßnahme umgeschlossen. Der neue Anschluss für das Regenwasser wird hingegen nur bis zur Grundstücksgrenze vorgestreckt. Für die grundstücksseitige Anpassung sind Sie selbst verantwortlich. Diese sollte zeitnah erfolgen.

Mobilität

Alternative Verkehrsführung im 3. Bauabschnitt

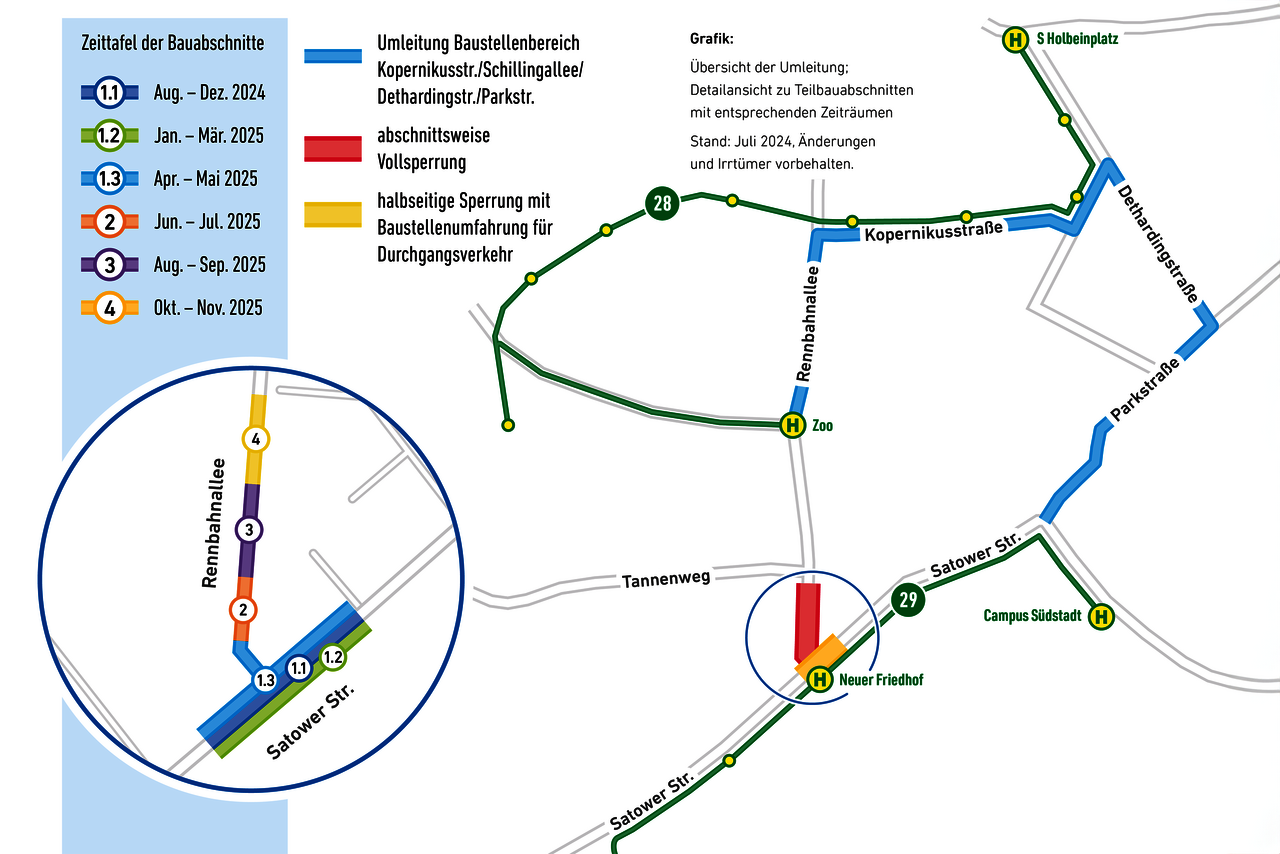

Während der gesamten Bauzeit wird der Straßenverkehr in der Satower Straße im Kreuzungsbereich Rennbahnallee in beiden Richtungen vorrangig über bauprovisorische Verkehrsführungen aufrecht erhalten. Die Durchfahrbarkeit von der Satower Straße in die Rennbahnallee und umgekehrt, wird während der gesamten Bauzeit nicht möglich sein. Eine großräumige Umleitung für den Kfz-Verkehr wird ausgewiesen. Der Fuß- und Radverkehr wird im Kreuzungsbereich in der Satower Straße je nach Baufortschritt außerhalb der Baustelle geführt. Für sichere Straßenquerungen wird beidseitig der Baustelle jeweils eine Bedarfsampel aufgestellt.

Die Buslinie 28 fährt nur noch auf dem Abschnitt zwischen S Holbeinplatz und Zoo (und nicht bis zur Haltestelle Campus Südstadt). Zwischen Zoo und Neuer Friedhof sind nur die Straßenbahnlinien 3 und 6 im Einsatz. Vom Campus Südstadt aus verkehrt eine neue Buslinie 29 über Neuer Friedhof und Stadtweide in das neue Wohngebiet Kiefernweg. Hier wurden zwei neue Haltestellenpaare gebaut. Nähere Informationen zu den Streckenführungen sowie zu den Abfahrtszeiten erfahren Sie unter www.rsag-online.de sowie www.rebus.de.

Ihr Ansprechpartner

Andreas Krooß
Bauleiter Nordwasser
andreas.kroos@nordwasser.de

Wir schätzen Ihre Geduld in dieser Ausnahmesituation und stehen Ihnen bei Fragen gern zur Verfügung.

Stand: Juli 2024. Änderungen und Irrtümer vorbehalten.
